Ile trwa budowa domu - Realny harmonogram i jak uniknąć opóźnień

Gabriel Pawłowski.

6 kwietnia 2026

Nowoczesny drewniany dom na wzgórzu, z tarasem i widokiem na góry. Zastanawiasz się, ile trwa budowa domu? Ten projekt wygląda na szybki!

Budowa domu rzadko zamyka się w jednym, prostym terminie. W praktyce decydują o tym nie tylko mury i dach, ale też projekt, formalności, dostępność ekip, technologia wykonania i to, jak często inwestor zmienia decyzje po starcie robót. W tym tekście pokazuję, jak realnie planować czas całej inwestycji, gdzie najczęściej pojawiają się opóźnienia i które rozwiązania faktycznie przyspieszają budowę, a które tylko dobrze brzmią na papierze.

Najkrócej mówiąc, budowa domu zwykle trwa od kilkunastu miesięcy do dwóch lat

  • Dom murowany najczęściej wymaga około 12-24 miesięcy od formalności do odbioru.
  • Dom szkieletowy lub prefabrykowany można zrealizować szybciej, często w 6-12 miesięcy.
  • Sam etap formalny i projektowy potrafi zająć 1-4 miesiące, a czasem dłużej.
  • Największe poślizgi powodują zmiany w projekcie, pogoda, finanse i brak dobrej koordynacji ekip.
  • Najwięcej czasu oszczędza nie cudowna technologia, tylko dopięty projekt i sprawna organizacja.

Realny czas budowy domu jednorodzinnego zależy głównie od technologii

Ja zwykle zaczynam od prostego rozróżnienia: inaczej liczy się czas samej budowy, a inaczej cały proces od pierwszej decyzji do dnia, w którym można wnieść meble. Jeśli mówimy o domu jednorodzinnym w Polsce, najbardziej uczciwe widełki to 12-24 miesiące dla tradycyjnego budynku murowanego i 6-12 miesięcy dla rozwiązań szybszych, takich jak szkielet drewniany albo prefabrykacja. Przy bardziej złożonym projekcie, słabszej organizacji albo trudnym gruncie ten czas rośnie bez żadnej przesady.

Warto też pamiętać, że ekologiczne materiały i technologie nie muszą spowalniać inwestycji. Dobrze zaprojektowany dom z drewna konstrukcyjnego, prefabrykatów lub suchych systemów zabudowy bywa szybszy w realizacji niż ciężka technologia mokra, ale pod jednym warunkiem: projekt musi być dopięty przed startem robót. Bez tego nawet szybka technologia traci swoją przewagę.

Technologia Typowy czas całkowity Kiedy ma największy sens Główne ograniczenie
Dom murowany 12-24 miesiące Gdy liczy się trwałość, elastyczność projektu i klasyczne rozwiązania Dłuższe przerwy technologiczne i większa wrażliwość na pogodę
Dom szkieletowy drewniany 6-12 miesięcy Gdy inwestor chce szybko zamknąć stan surowy i wcześniej wejść w wykończenie Wymaga bardzo dobrej precyzji wykonania
Dom prefabrykowany lub modułowy 4-9 miesięcy Gdy projekt jest prosty, a inwestor chce skrócić czas na placu budowy Najlepiej działa przy wcześniejszym dopracowaniu dokumentacji
Dom pasywny lub mocno indywidualny 12-20 miesięcy Gdy priorytetem jest energooszczędność i wysoki standard Więcej detali, więcej uzgodnień, więcej kontroli

Jeśli miałbym wskazać jedną rzecz, która najbardziej zniekształca oczekiwania inwestorów, powiedziałbym: ludzie często liczą tylko roboty budowlane, a pomijają cały odcinek przygotowawczy. Tymczasem właśnie tam uciekają tygodnie, a czasem miesiące. I to prowadzi do pytania, z czego dokładnie składa się harmonogram, który warto przyjąć na starcie.

Najwięcej czasu znika przed i po pracach murarskich

W praktyce budowa domu to nie jeden ciąg robót, ale kilka etapów, z których każdy może się opóźnić. Najbezpieczniej planować inwestycję od momentu decyzji o zakupie działki lub startu projektu aż po ostatnie poprawki przed przeprowadzką. Na gov.pl przypomina się też, że jeśli po uprawomocnieniu pozwolenia nie rozpoczniesz budowy w ciągu 3 lat, decyzja traci znaczenie praktyczne, więc formalności nie warto przeciągać bez końca.

Etap Typowy czas Co najczęściej go wydłuża
Projekt, decyzje i formalności 1-4 miesiące Zmiany koncepcji, niekompletne dokumenty, uzgodnienia z urzędem
Przygotowanie terenu i fundamenty 3-8 tygodni Zła pogoda, słaby grunt, opóźnione dostawy materiałów
Stan surowy otwarty 2-4 miesiące Brak ekip, przerwy między kolejnymi robotami, błędy wykonawcze
Stan surowy zamknięty 1-2 miesiące Spóźniona stolarka, dach, obróbki blacharskie, komplikacje detali
Instalacje, tynki i posadzki 2-4 miesiące „Mokre” technologie, czas schnięcia, kolejność prac
Wykończenie wnętrz 3-6 miesięcy Braki materiałowe, zmiany aranżacyjne, rozjazd między ekipami
Odbiory i poprawki 2-6 tygodni Niedoróbki, poprawki instalacyjne, dopinanie dokumentacji

To właśnie dlatego dobrze zaplanowany harmonogram potrafi skrócić inwestycję bardziej niż sam wybór „szybkiej” technologii. Jeżeli ktoś pominie etap przygotowawczy, a potem zacznie zmieniać projekt w trakcie, zyskuje tylko pozornie. W praktyce traci tempo i kontrolę nad budżetem.

Najczęstsze rzeczy, które spowalniają inwestycję

Widziałem już wiele budów, które nie były opóźnione przez jedną wielką awarię, tylko przez serię małych decyzji. Z perspektywy inwestora wygląda to niewinnie: tu korekta układu okien, tam zmiana materiału na elewację, później przesunięcie terminu wejścia ekipy. Efekt jest prosty - budowa się rozciąga, choć każdy pojedynczy ruch wydawał się drobiazgiem.

  • Niedopracowany projekt - każdy brak w dokumentacji wraca później jako poprawka albo przestój.
  • Częste zmiany w trakcie - zmiana układu ścian, instalacji lub materiałów rozbija kolejność robót.
  • Brak ekipy na czas - sezon budowlany nadal robi różnicę, zwłaszcza przy dobrych ekipach.
  • Problemy z finansowaniem - opóźnione transze kredytu albo nieprzemyślany cash flow zatrzymują roboty.
  • Złożone warunki gruntowe - słaby grunt, wysoki poziom wód albo konieczność dodatkowych badań wydłużają start.
  • Materiał „na już” zamiast „na termin” - dziś to jeden z najczęstszych źródeł poślizgu, zwłaszcza przy stolarce, oknach i elementach indywidualnych.
  • Zbyt mocne uzależnienie od pogody - przy technologii mokrej zima i deszcze realnie spowalniają prace.

Najkrócej mówiąc: budowa opóźnia się tam, gdzie brakuje decyzji, a nie tylko tam, gdzie brakuje ludzi. To prowadzi do pytania, czy można ten proces przyspieszyć bez obniżania jakości. Odpowiedź brzmi: tak, ale trzeba wybrać właściwe dźwignie.

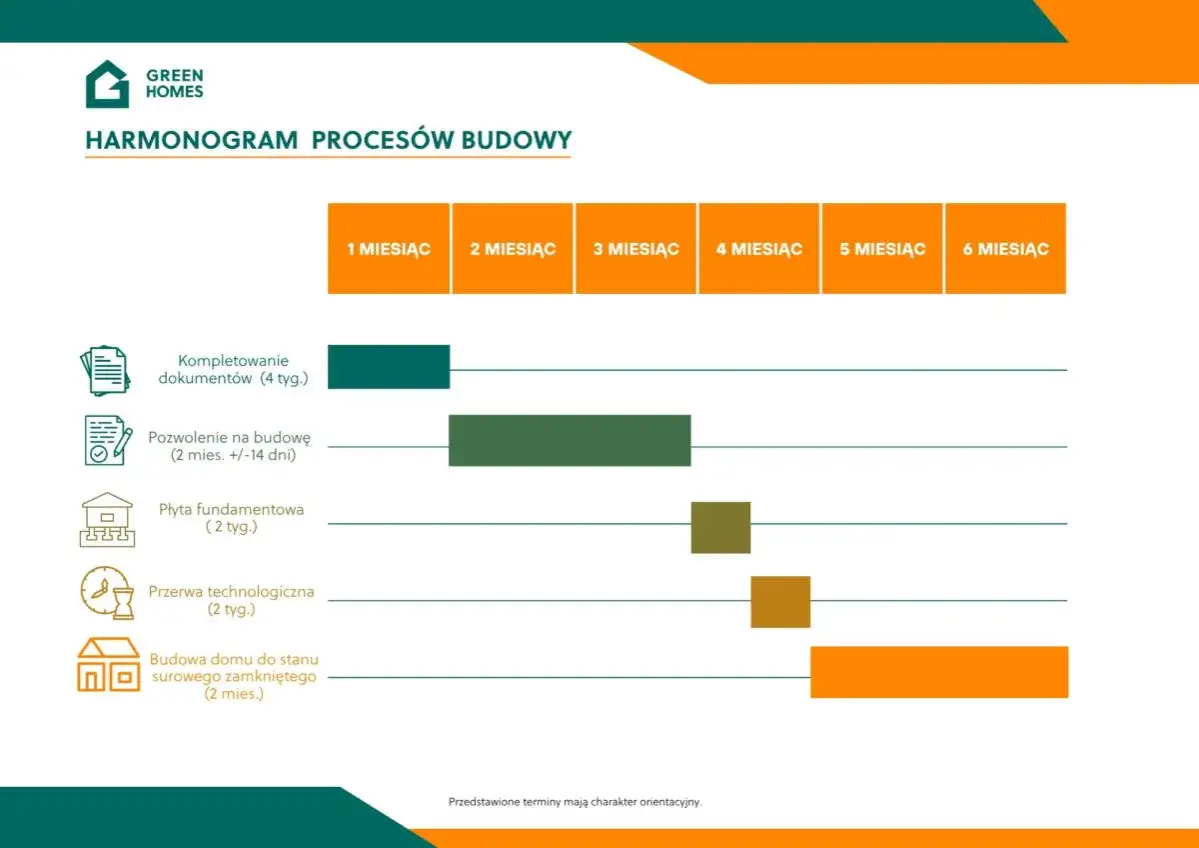

Harmonogram budowy domu: kompletowanie dokumentów, pozwolenie, płyta fundamentowa, przerwa technologiczna i budowa do stanu surowego. Sprawdź, ile trwa budowa domu.

Technologia i materiał mogą przyspieszyć budowę, ale nie zastąpią organizacji

Jeśli zależy mi na krótszym czasie realizacji, patrzę przede wszystkim na technologię suchą, prefabrykację i prostą bryłę budynku. W budownictwie ekologicznym to szczególnie ważne, bo rozwiązania drewniane, prefabrykowane i o niższym śladzie materiałowym często pozwalają ograniczyć odpady oraz skrócić czas prowadzenia prac na działce. To jednak nie działa automatycznie. Dobrze zaprojektowany dom z prefabrykatów może powstać bardzo szybko, ale źle przygotowana dokumentacja potrafi go zatrzymać na wiele tygodni jeszcze przed montażem.

Co przyspiesza Dlaczego działa Kiedy efekt jest najsilniejszy
Prefabrykacja Większa część prac powstaje w kontrolowanych warunkach zakładu Przy prostym projekcie i wcześniejszym zamówieniu elementów
Sucha technologia Mniej czasu trzeba poświęcić na schnięcie wylewek, tynków i zapraw Gdy harmonogram jest napięty i budowa przypada na mniej korzystny sezon
Prosta bryła Mniej detali oznacza mniej ryzyka wykonawczego Przy domach bez zbędnych wykuszy, skomplikowanych dachów i wielu załamań
Jedna ekipa lub generalny wykonawca Łatwiej pilnować terminów i odpowiedzialności Gdy inwestor chce ograniczyć przestoje między branżami
Jest tu jedna ważna rzecz, którą często podkreślam: technologia szybsza w budowie nie jest automatycznie mniej wymagająca. Dom szkieletowy czy prefabrykowany zwykle szybciej osiąga gotowość, ale wymaga większej dyscypliny w projekcie, dokładności montażu i kontroli detali. Jeśli ktoś myśli, że „szybciej” oznacza „bez planu”, rozczarowanie przyjdzie bardzo szybko.

Jak skrócić czas budowy bez psucia jakości

Tu nie ma cudów, są za to konkretne decyzje. Gdybym miał wskazać działania, które realnie skracają budowę, zacząłbym od przygotowania projektu do samego końca jeszcze przed wbiciem pierwszej łopaty. Każda późniejsza zmiana kosztuje czas, a czas na budowie jest zwykle droższy, niż inwestor zakłada na początku.

  1. Domknij projekt przed startem - ustal układ pomieszczeń, okna, instalacje, źródło ciepła i materiały zanim ruszą roboty.
  2. Zamów długoterminowe elementy z wyprzedzeniem - stolarka, prefabrykaty, rekuperacja czy pompa ciepła często mają własne terminy dostaw.
  3. Ogranicz liczbę decyzji podejmowanych „w trakcie” - im mniej zmian po starcie, tym mniejsze ryzyko przestoju.
  4. Zadbaj o jednego koordynatora - generalny wykonawca albo bardzo dobrze prowadzony kierownik budowy porządkuje kolejność prac.
  5. Planuj mokre roboty na bezpieczniejszy okres - tynki, wylewki i kleje potrzebują czasu, a wilgoć spowalnia schnięcie.
  6. Wybieraj prostsze detale - mniej załamań dachu, prostsza elewacja i logiczny układ instalacji to mniej punktów zapalnych.
  7. Nie rozdzielaj odpowiedzialności na zbyt wiele ekip - z pozoru tańsze rozwiązanie często kończy się czekaniem jednych na drugich.

Największą różnicę robi nie jedna spektakularna decyzja, ale suma rozsądnych wyborów. Kiedy projekt, budżet, dostawy i ekipy są spięte razem, budowa przestaje dryfować. A to już bezpośrednio prowadzi do ostatniej sprawy: jaki margines czasu warto zostawić sobie od samego początku.

Margines czasu, który realnie chroni budżet i nerwy

Jeżeli miałbym zostawić tylko jedną praktyczną radę, brzmiałaby ona tak: w harmonogramie wpisz 10-20% bufora. Przy domu murowanym to często oznacza dodatkowe 2-4 miesiące, przy prefabrykacji mniej, ale zapas nadal jest potrzebny. Ten bufor nie jest po to, żeby się nie spieszyć. Jest po to, żeby mieć miejsce na pogodę, poprawki, przesunięcia dostaw i drobne decyzje, które zawsze pojawiają się po drodze.

Dobrze zaplanowana inwestycja nie polega na tym, że wszystko idzie idealnie. Polega na tym, że nawet wtedy, gdy coś się opóźni, cały proces nadal da się prowadzić spokojnie i bez nerwowych cięć jakości. Jeśli patrzysz na budowę przez pryzmat czasu, najlepszym celem nie jest rekord szybkości, tylko harmonogram, który da się utrzymać bez chaosu. W praktyce właśnie to najbardziej skraca drogę do wprowadzenia się.

FAQ - Najczęstsze pytania

Budowa domu w technologii murowanej zajmuje zazwyczaj od 12 do 24 miesięcy. Czas ten obejmuje formalności, stan surowy, instalacje oraz wykończenie, które wymaga przerw technologicznych na schnięcie tynków i wylewek.

Najszybsze są domy prefabrykowane i modułowe, które można zrealizować w 4-9 miesięcy. Dzięki przygotowaniu elementów w fabryce, montaż na działce jest błyskawiczny i w mniejszym stopniu zależy od warunków pogodowych.

Największe przestoje generują zmiany w projekcie wprowadzane w trakcie prac, brak dostępności ekip, trudna pogoda oraz błędy w koordynacji dostaw materiałów. Opóźnienia często wynikają też z nieuregulowanych kwestii finansowych.

Kluczem jest dopięcie projektu przed startem prac, wybór technologii suchej (np. szkieletowej) oraz zatrudnienie generalnego wykonawcy, który sprawnie zarządza harmonogramem i eliminuje przestoje między kolejnymi ekipami.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0
rating-outline
rating-outline
rating-outline
rating-outline
rating-outline

Tagi

ile trwa budowa domuile trwa budowa domu murowanegoile trwa budowa domu szkieletowegoharmonogram budowy domu jednorodzinnegojak przyspieszyć budowę domuczas budowy domu od projektu do zamieszkania
Autor Gabriel Pawłowski
Gabriel Pawłowski
Jestem Gabriel Pawłowski, doświadczonym analitykiem branży budowlanej z ponad dziesięcioletnim stażem w pisaniu o innowacjach i trendach w budownictwie. Moja specjalizacja obejmuje zrównoważone budownictwo oraz nowoczesne technologie w tej dziedzinie, co pozwala mi na głębokie zrozumienie wyzwań i możliwości, jakie niesie ze sobą współczesna architektura. Moim celem jest dostarczanie czytelnikom rzetelnych i aktualnych informacji, które pomagają w podejmowaniu świadomych decyzji. Staram się uprościć złożone dane oraz dostarczać obiektywne analizy, co czyni moje teksty przystępnymi i wartościowymi dla każdego, kto interesuje się budownictwem. Wierzę, że wiedza powinna być dostępna dla wszystkich, dlatego angażuję się w tworzenie treści, które są nie tylko informacyjne, ale także inspirujące.
